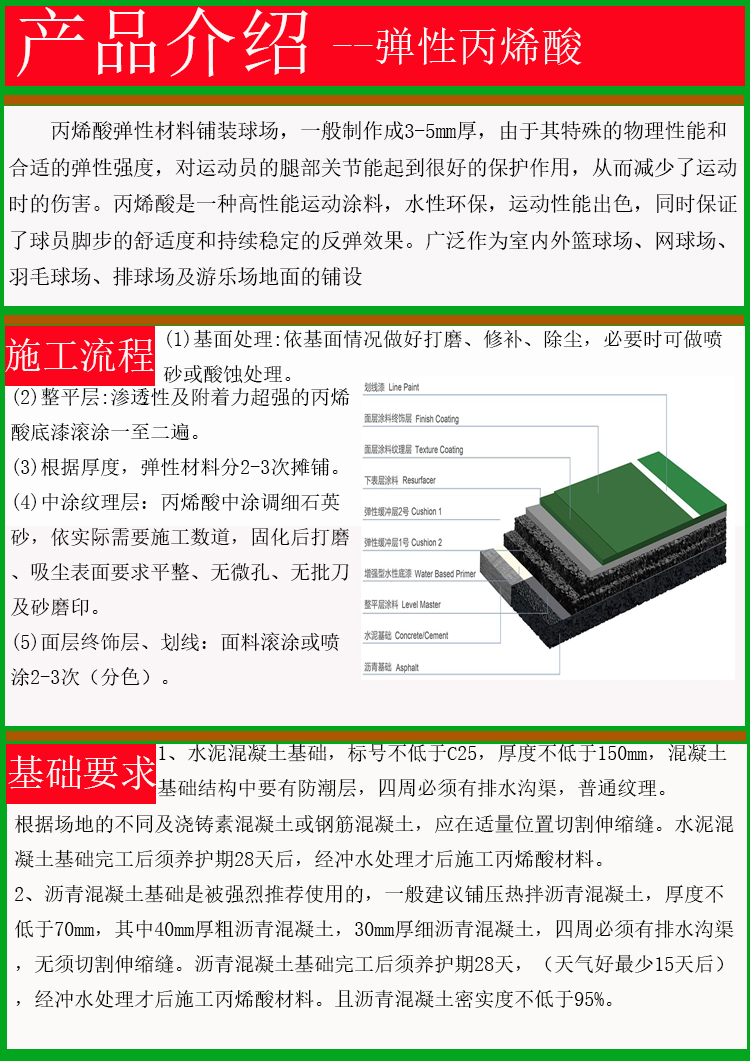

弹性丙烯酸球场施工流程(仅供参考)



1、试水:全场洒水测试场地平整,试水一小时后将地面凹陷超过3mm处用粉笔做记号。

2、补平:球场专用弹性层进行一道找平修补,填平场内凹陷处,减低积水现象,使球场地面达到标准要求。干透约需24小时。

3、底漆层:采用渗透性及附着力特强水性环氧底漆滚涂一道,增强表面附着力。

4、弹性层:用丙烯酸胶粒全场涂刮二层,主剂加水稀释后刮涂,为球场提供合适的弹性,使打球更舒适。优质的弹性层有利于之后丙烯酸涂料的施工。

5、加强层:用丙烯酸加强层料全场涂刮一层。充分搅拌后用进口橡胶刮耙刮涂。增加球场强度,提高整个球场面层的品质。干透约需24小时。

6、纹理层:用丙烯酸色料(加石英砂)全场涂刮二层以丙烯酸色料兑水加 80-100

目石英砂, 充分搅拌后用橡胶刮耙刮涂。使面层有                  均匀一致的纹理效果,增加耐磨功能及调节球速。每层干透及养护需24小时。

7、终饰层:用丙烯酸色料全场涂刮一层以丙烯酸色料兑水稀释,不加砂充分搅拌后用橡胶刮耙涂刮。使得面层色彩鲜艳悦目,并                    且对气候和紫外线辐射具有很强的抵抗力,球场面层更美观耐久。干透及养护约需24小时。

8、划线:用丙烯酸白线漆画标准网球场界线一道按国际标准测量定线,用

胶纸机将胶纸按线紧粘在地面上,防止毛边,用刷子直接刷丙烯酸白线

漆涂料一层。

说明:

①  水泥基础和沥青基础均可,但沥青基础应达到95%以上的密实度,平整度3米直尺测量,凹陷不超过3mm。

②施工时气温应在12℃以上,涂料易于熟化,而超过36℃涂料则易起泡。且涂

料施工时要求地面干燥(每一层都必须干透才可继续刮涂),才可以保证最好的

施工质量。

③球场竣工后,最好养护三天以上再使用。
